С чего начать ремонт в новостройке: пошаговый план и сроки
Статья 30 сентября 2026 С чего начать ремонт в новостройке: пошаговый план и сроки

В статье — пошаговый план, с чего начать ремонт, какие этапы ремонта идут друг за другом и сколько времени занимает каждый. Отдельно разбираем, почему дизайн-проект квартиры важнее похода в строительный магазин, из чего складывается цена за квадратный метр и что входит в ремонт под ключ.

С чего начать ремонт в новостройке: пошаговый план и сроки

Вы получили ключи. Квартира пахнет свежим бетоном, стены девственно серые, а в голове — смесь восторга и паники. С чего начать ремонт в новостройке? Что идёт первым этапом? И главное — как не превратить ремонт в бесконечную стройку с переделками, нервами и внезапно опустевшим кошельком?


Если коротко: начните с проекта. Не с поиска плитки и не с бригады «по знакомству». С дизайн-проекта. Потому что именно он превращает бетонную коробку в квартиру, а хаос в ремонте — в управляемый процесс. Рассказываем по шагам про ремонт в новостройке и где можно сэкономить, не потеряв в качестве.



Чем ремонт в новостройке отличается от вторички: 3 главных нюанса

Новостройка с черновой отделкой — это, по сути, чистый холст. Здесь нет ряда проблем и чужих ошибок, которые придётся исправлять: не надо переделывать скрипучие полы, обдирать старые обои, обрабатывать стены от плесени и демонтировать перегородки из гипсокартона… Но есть свои нюансы, о которых лучше знать до старта.


Усадка дома. Первые два-три года конструкции здания продолжают деформироваться: стены могут давать микротрещины, а основание пола — незначительно двигаться. Это нормально. Дизайнер должен это учитывать: например, выбирать компенсационные швы между разнородными материалами и не планировать тяжёлые конструкции, которые могут пострадать.


Черновая отделка — это не «почти готово». Часто застройщик сдаёт квартиру со стяжкой, штукатуркой и разводкой. Но качество этой базы может сильно различаться: где-то стены ровные, а где-то отклонения превышают нормативные допуски. Поэтому до начала чистовых работ необходимо провести контроль геометрии стен, пола и потолков. Если не проверить это до начала чистовых работ, можно получить кривую плитку и щели в плинтусах.


Типовая планировка редко подходит под реальную жизнь. Но любые изменения — перенос стен, объединение кухни с гостиной — нужно согласовывать. Если этого не сделать, при продаже квартиры и при оформлении ипотеки могут возникнуть проблемы, а также есть риск штрафа и предписания вернуть всё в исходное состояние. Поэтому перепланировку лучше закладывать в проект ещё до начала работ. Кстати, у нас есть методичка «7 шагов после покупки квартиры», которую мы отдаём каждому, кто спрашивает. Там расписано в том числе, какие документы нужны, где и как согласовывать и что будет, если этого не сделать.

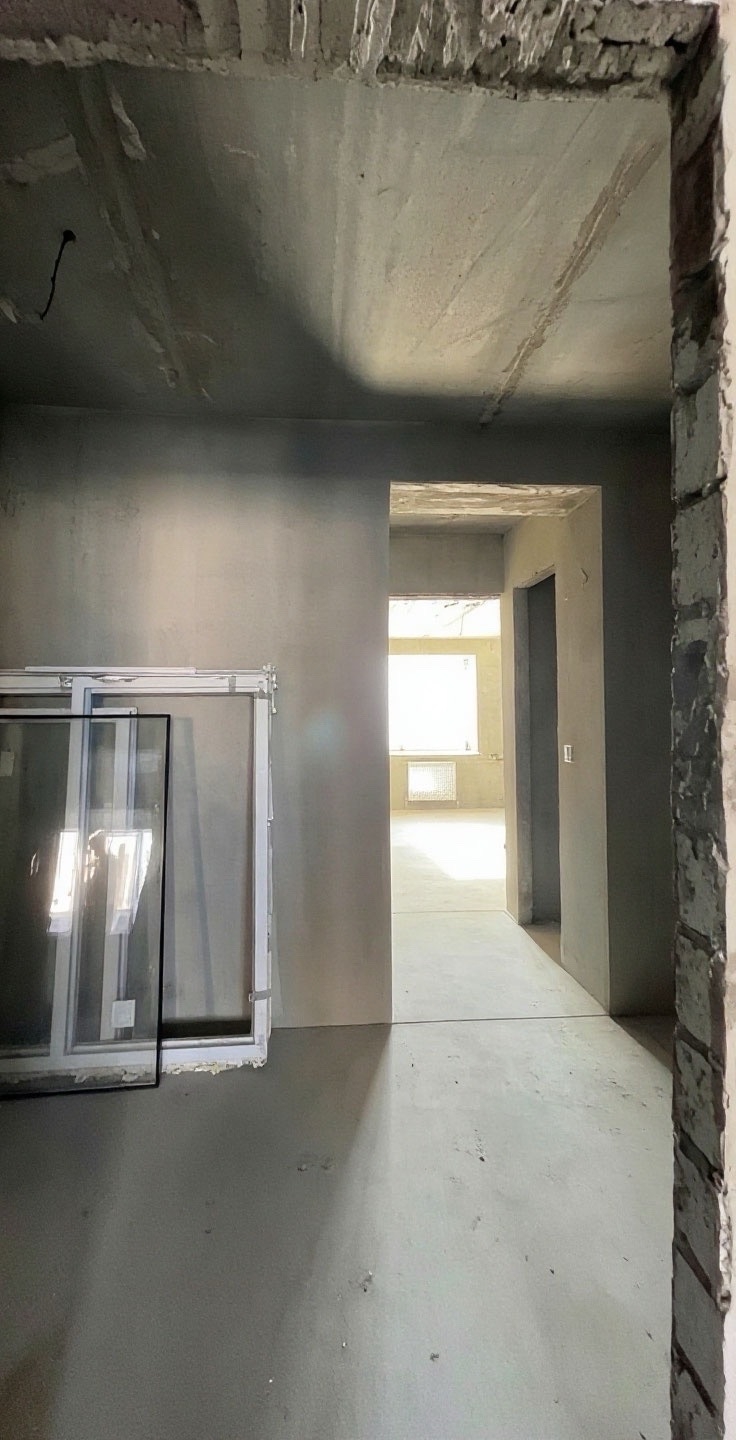

3-iaxby2rDBiOu8up7nYeTRQ0PWS2tGPsei2mSzf_isD1r24QSjDZ_QORr6gRrAnAFiMEfw9KxMOnniVNfpPHYHZ Черновая отделка — только начало. Как превратить бетонную коробку в готовую квартиру, читайте дальше

С чего начать: проект, а не выбор плитки

Многие начинают ремонт с похода в строительный магазин. Это как собирать пазл без картинки: вроде детали красивые, а вместе — каша.



Дизайн-проект — это карта. В нём есть всё: планировка, разводка электрики, схема сантехники, раскладка плитки, ведомость материалов с артикулами, развёртки стен, визуализации. Вы видите свою квартиру до того, как в неё заедет первая бригада.

Почему это экономит деньги

01

Вы не покупаете лишнее

Точный расчёт материалов позволяет избежать переплаты в 10-15%. Никаких «а давайте ещё рулон на всякий случай».

02

Вы не переделываете

Когда розетка не за холодильником, а тёплый пол не забыли под плиткой, ремонт идёт по плану, а не по принципу «ой, а надо было?».

03

Вы не торгуетесь с бригадой на пальцах

У мастеров на руках чертежи, а не ваши устные объяснения «ну, там, где-то вот тут».

Если вам кажется, что проект — это дорого, посчитайте стоимость переделок. Одна перенесённая розетка — это штробление, шпаклёвка, покраска. А если таких «мелочей» пять, десять? Вот и получается, что проект полностью окупается.



Этапы ремонта в новостройке: пошагово и со сроками

Когда проект готов, начинается стройка. Последовательность этапов — не прихоть, а технология. Если её нарушить, придётся ломать и делать заново. Вот как выглядит реальный график со сроками ремонта.



01

Демонтаж (3–7 дней, если есть что сносить)

В новостройке обычно сносить нечего, но иногда застройщик оставляет лишние перегородки. Всё, что не нужно, убираем сразу. Если перепланировка не планируется, этот этап можно пропустить.

02

Возведение перегородок (4–7 дней для ГКЛ, до 2 недель для пеноблока)

Если по проекту нужны новые стены — самое время. Здесь же — закладные под инсталляцию унитаза, скрытые двери, ниши.

03

Инженерные системы (3–5 недель с учётом проверок, опрессовки, монтажа коллекторов и технологических пауз).

Электрика, сантехника, отопление. Это «кровеносная система» квартиры. Всё штробится, разводится, проверяется под давлением. Электрика — 5–10 дней, сантехника — 4–7 дней. Если планируется тёплый пол — трубы или кабель укладываются сейчас. Если планируется кондиционирование, на этом этапе закладываются трассы под кондиционеры и места под наружные блоки. Проверка и при необходимости чистка вентиляционных каналов, установка вытяжных вентиляторов в санузлах и на кухне — это тоже 3 этапом.

04

Гидроизоляция мокрых зон (1–2 дня, включая межслойные паузы)

Выполняется после разводки сантехники и до стяжки/укладки плитки. В душевой зоне — на высоту не менее 1,8 м с заходом на стены.

05

Штукатурка и стяжка (3–5 недель, включая технологические паузы)

Стены выравниваются, пол заливается. Штукатурка — 7–10 дней, плюс 7–14 дней на высыхание (для гипсовой штукатурки; цементная сохнет дольше — до 28 суток). Стяжка — 3–5 дней, но полную проектную прочность она набирает за 28 суток. Чистовое покрытие можно укладывать раньше — когда стяжка высохнет до допустимой влажности (зависит от типа стяжки). Влажность проверяется влагомером.

06

Чистовая отделка (4–8 недель)

Плитка, покраска, обои, декоративная штукатурка, а после — установка кондиционера, если он у вас будет. Плитка на санузле — около 2 недель, покраска стен — несколько дней, укладка ламината — 3–4 дня, монтаж кондиционера — 1 день. Здесь важно следовать проекту: дизайнер уже продумал, где какой материал и как он стыкуется.

07

Потолки (3–7 дней для натяжных)

Натяжные потолки — это финиш: их ставят после плитки, покраски и обоев, когда все грязные работы закончены. Перед монтажом проверьте, что все светильники и закладные под карнизы уже на месте — переделывать натяжной потолок дорого и бессмысленно. Важно: гипсокартонные потолки с подсветкой, нишами и закладными монтируются на этапе черновых работ — до чистовой отделки.

08

Финиш (2–5 недель)

Двери, плинтусы, розетки, светильники, сантехника, мебель. Монтаж межкомнатных дверей — 2–5 дней, установка сантехники и подключение света — ещё неделя. Сборка мебели — ещё +1 неделя. Последние штрихи, которые превращают квартиру в дом.

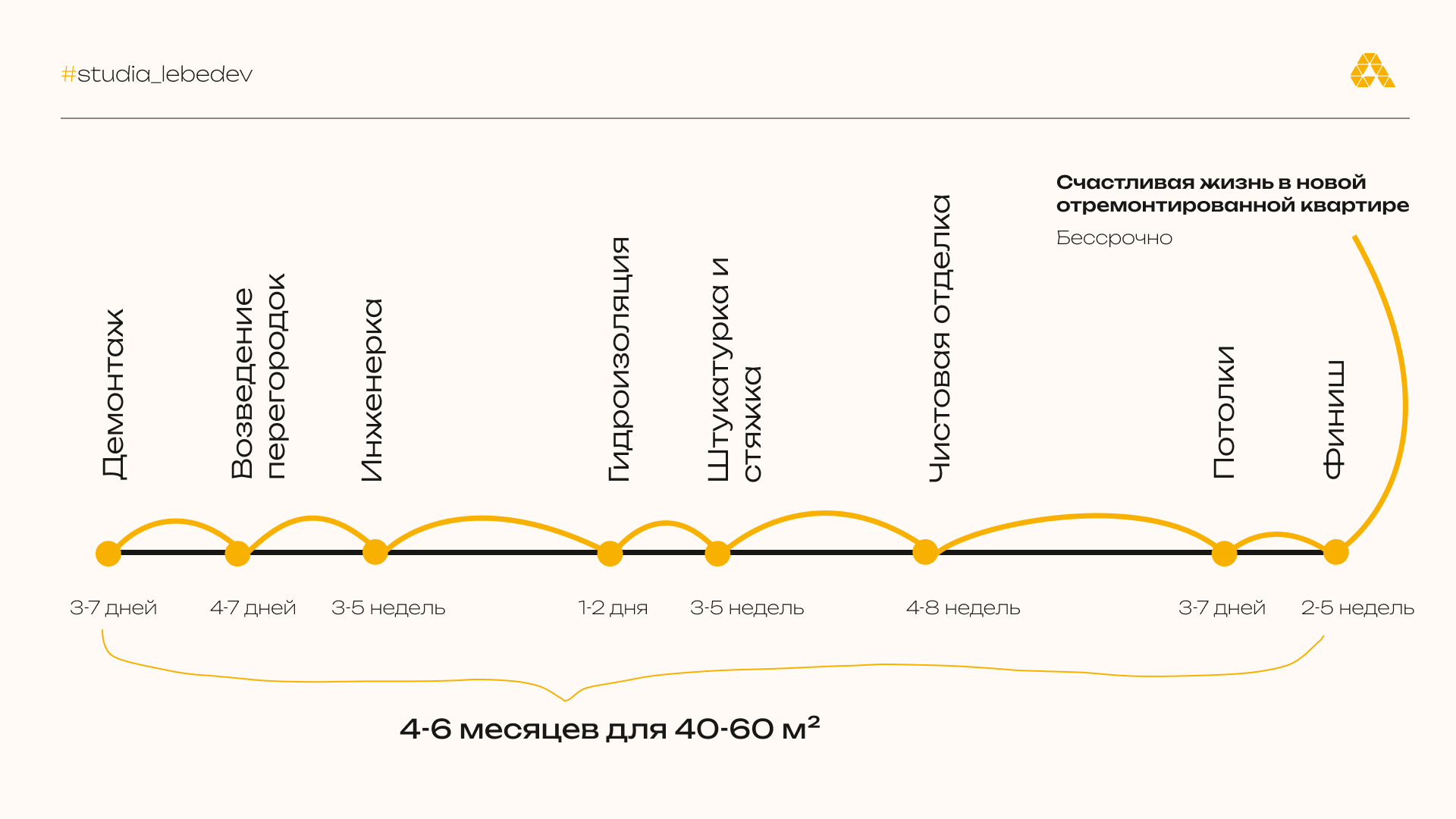

этапы Последовательность этапов ремонта в новостройке: от демонтажа до финишной отделки

Средний срок ремонта в новостройке — 4–6 месяцев для квартиры площадью 40–60 м². Быстрее — только если квартира маленькая и без сложных решений. Дольше — если есть перепланировка, согласования или нестандартные задачи.


Важный момент: двери и мебель заказываются заранее. Межкомнатные двери делаются 4–6 недель, корпусная мебель — 1,5–2,5 месяца (для сложных проектов — дольше). Если заказать их после чистовой отделки, квартира будет стоять с пустыми проёмами ещё месяц-два. Поэтому мы включаем закупки в график с самого начала.



Сколько стоит ремонт в новостройке: честный ответ без «от и до»

Этот вопрос задают первым. И мы всегда отвечаем одинаково: назвать точную цифру до проекта — значит соврать. Ремонт в новостройке может стоить и 30 тысяч за квадрат, и 120. Разница не в жадности подрядчика, а в исходных данных и ваших желаниях. Вот из чего складывается цена.


Площадь. Очевидный фактор. Чем больше метров, тем больше работы и материалов. Но есть нюанс: у маленьких санузлов стоимость за квадрат обычно выше: фиксированная часть работ (подключение сантехники, установка узлов) одинакова для 3 и для 6 м². Но основные работы — укладка плитки, гидроизоляция, стяжка — пропорциональны площади, поэтому санузел 6 м² обойдётся дороже, просто не в два раза.


Состояние исходника. Черновая от застройщика бывает разной. Где-то стены ровные и стяжка в норме, а где-то перепад 5 сантиметров — и слой штукатурки придётся наносить значительно толще. Это влияет и на количество материалов, и на сроки.


Сложность проекта. Простая планировка без переносов — один бюджет. Перепланировка с согласованием, скрытые двери, потолки с подсветкой, тёплый пол во всей квартире, душевая без поддона — совсем другой. Каждое нестандартное решение добавляет работы и денег.


Материалы. Здесь вилка самая широкая. Керамогранит может стоить 800 рублей за квадрат, а может 8000. Краска — 500 за литр или 3000. Мы не навязываем премиум: показываем варианты и честно объясняем разницу в цене.


Сроки. Срочность стоит денег. Если нужно быстрее — придётся выводить больше людей, работать параллельными бригадами и заказывать материалы экспресс-доставкой.


Что входит в ремонт. Работа мастеров, материалы, мебель, сантехника, бытовая техника, доставка и вывоз мусора. У всех организаций по-разному, но мы прописываем это в смете, чтобы не было сюрпризов.


Точную стоимость мы называем после проекта. Потому что до него — это гадание. А после — расчёт, которому можно верить.


А пока проекта нет, вот три места, где переплата не даёт ничего, кроме чувства разочарования.



-7HDSZgCjij4hJdc6wbRrWxTG7_AXnkiUuwhEr3MGt3MbawbQoRA8G_AjvN_6OJAT1pT-k9NQ4fsSHz3qWLOsfo1 Советуем использовать зарекомендовавшие себя качественные черновые материалы, которые прослужат десятилетия

Где можно не тратить: три статьи экономии на ремонте

Не тратьте на лишние материалы. По проекту всегда есть точный расчёт. Даже если проекта у вас нет, вы можете узнать у знакомых специалистов, сколько запаса нужно закладывать на каждый вид работ. Например, если в ведомости 23 квадрата плитки — не надо покупать 30 квадратов «на всякий случай». Запас плитки 5% — технологический, остальное — выброшенные деньги.


Не тратьте на «сам себе прораб». Если вы не строитель, попытка управлять бригадой самостоятельно съест время, нервы и деньги. Профессиональный менеджер объекта стоит дешевле, чем ваши ошибки.


Не тратьте на переделки. Это самое дорогое удовольствие в ремонте. Перенести розетку, переклеить обои, переложить плитку — всё это двойные расходы. Проект и авторский надзор как раз для того, чтобы этого не случилось.


Если вы решили, что проект нужен, вот кто его делает и сколько это стоит.



Кто делает дизайн-проект и сколько это стоит

Дизайн-проект делает дизайнер или студия. Можно найти частного специалиста, можно компанию, которая проектирует и строит сама. У каждого варианта свои плюсы: частник может быть дешевле, студия — надёжнее, потому что отвечает за результат от эскиза до сдачи.


Цена зависит от площади, состава проекта и уровня студии. На рынке цена варьируется: частные дизайнеры берут 1000–1500 рублей за квадрат, студии — от 2000. Наш технический проект стоит 2400 рублей за квадратный метр. Для квартиры 50 м² это 120 000 рублей. Полный проект с визуализациями — 3400 рублей за квадратный метр, для той же площади конечная стоимость будет 170 000 рублей. Полный проект включает фотореалистичные изображения вашего готового ремонта — поэтому он дороже. Подбор материалов и авторский надзор можно заказать дополнительно. Мы всегда показываем, из чего складывается эта цифра, и не прячем детали за общими фразами.



Вывод

Ремонт в новостройке с нуля — это последовательность действий, в которой каждый шаг опирается на предыдущий. И начинается она с дизайн-проекта — с плана, который учитывает и усадку дома, и ваши привычки, и бюджет.


Не всем интересно разбираться в согласованиях и графиках закупок. И это нормально. Не каждый обязан любить ремонт так, как любим его мы. Если хотите пройти этот путь без переделок и лишних трат — приходите. Мы делаем проекты и ремонты так, чтобы вы въехали в готовую квартиру и просто с комфортом жили.


А если пока не готовы к разговору — начните с методички «7 шагов после покупки квартиры». Там нет воды, только то, что мы прошли сами. Просто чтобы вы знали, что вас ждёт: где могут обмануть, как не переплатить, где можно потерять время. Забирайте — пригодится, даже если ремонт доверите не нам.



Ознакомьтесь с проектами

Читайте также

Понравились проекты?

Заполните бриф и получите бесплатную консультацию
для старта работы над вашим дизайн-проектом.

Выберите тип объекта
Выберите тип эксплуатации
Укажите площадь помещения
Укажите контактные данные:

Благодарим за заявку!
Свяжемся с Вами в течение суток!

Оставьте заявку
Бриф — Первый шаг к проекту

Заполните бриф и получите бесплатную консультацию для старта работы над вашим дизайн-проектом.

Выберите тип объекта
Назад
Выберите тип эксплуатации
Назад
Укажите площадь помещения
Назад
Укажите контактные данные

Благодарим за заявку!
Свяжемся с Вами в течение суток!
